De decisiones reactivas a roadmap tecnológico
Muchas inversiones IT nacen de urgencias: un servidor que falla, una auditoría, una migración atrasada o una incidencia de seguridad. La planificación estratégica permite ordenar esas decisiones y convertirlas en un roadmap viable.
En Impulso Tecnológico empezamos con una foto honesta del entorno: activos, riesgos, deuda técnica, procesos, capacidades internas y prioridades de negocio. Después definimos acciones por fases, no una lista ideal imposible de ejecutar.

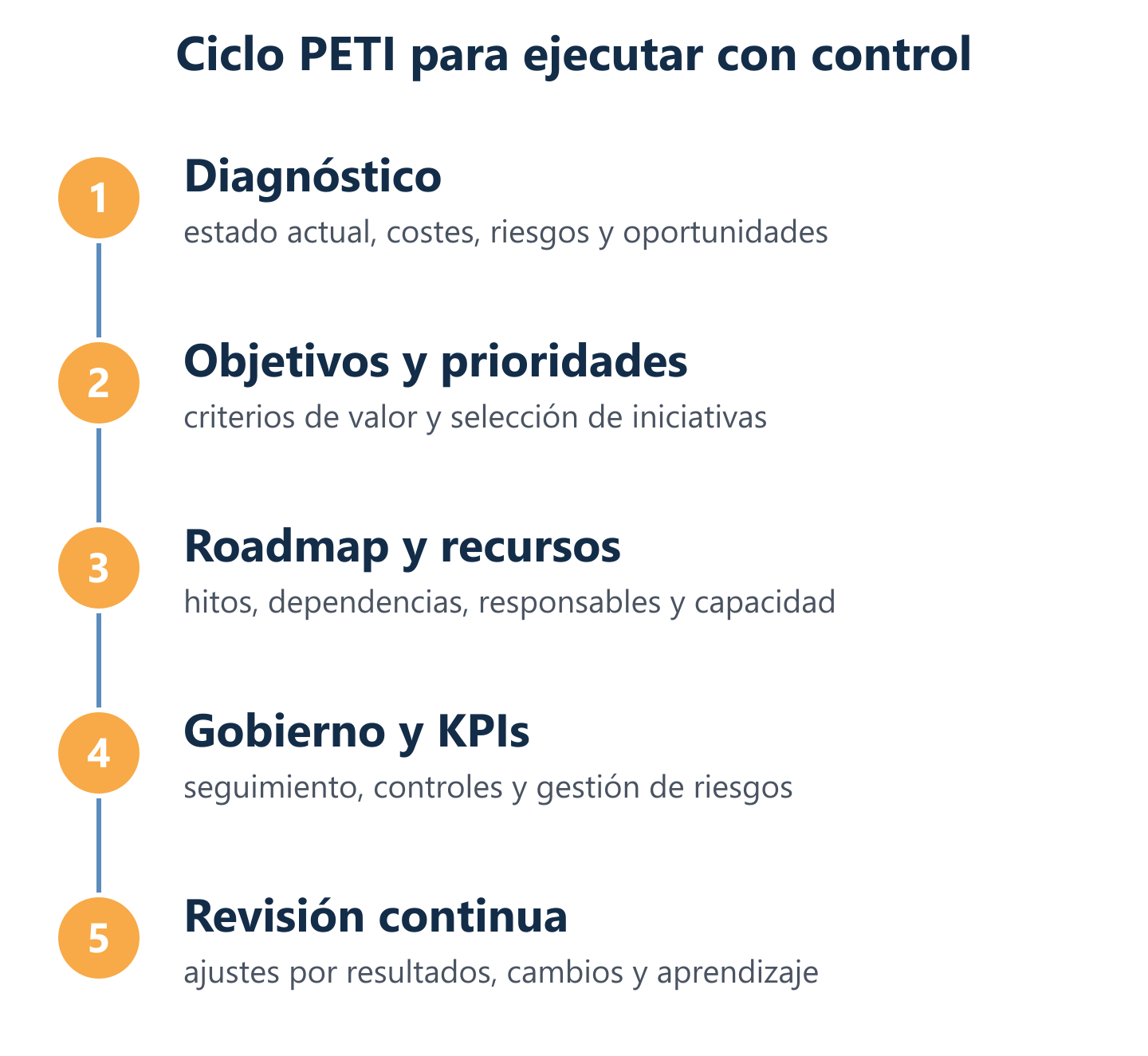

Definición operativa de PETI: de la intención a la ejecución
El Plan Estratégico de Tecnologías de la Información (PETI) es el instrumento que formaliza la estrategia de tecnología de una organización: recoge el diagnóstico del estado actual, los objetivos tecnológicos a medio y largo plazo, las iniciativas concretas para alcanzarlos y los mecanismos de seguimiento para verificar que se cumplen. No es un documento estático que se elabora una vez cada cinco años; es un sistema de decisión que se revisa con cadencia definida —habitualmente anual con revisiones trimestrales— y que conecta cada iniciativa tecnológica con un objetivo de negocio medible. Su valor real reside en convertir intenciones en proyectos ejecutables con responsables, plazos y métricas asignados desde el primer momento.
Estrategia vs táctica vs operación en TI: qué se decide en cada nivel
Confundir estos tres niveles es una de las causas más frecuentes de planes tecnológicos que nunca se ejecutan. La estrategia de tecnología define el horizonte a 3-5 años: qué capacidades tecnológicas necesita la organización, qué arquitectura empresarial la soporta y qué inversiones son prioritarias. El nivel táctico traduce esa visión en proyectos concretos con un horizonte de 6 a 18 meses: migraciones, implantaciones, renovaciones de infraestructura. El nivel operativo gestiona el día a día: incidencias, mantenimiento preventivo, actualizaciones y soporte. Cuando una empresa toma decisiones de inversión tecnológica sin este marco, mezcla los tres niveles: compra soluciones tácticas creyendo que resuelven problemas estratégicos, o dedica recursos operativos a proyectos que requieren planificación de meses. Separar estos horizontes permite asignar presupuesto, equipo y gobierno de TI con criterio real.
Señales de fallo: inversiones impulsivas, visión en túnel y falta de gobierno
Tres patrones concentran la mayoría de los fallos en planificación estratégica IT. El primero es la compra impulsiva: adquirir tecnología ante una presión inmediata —un incidente de seguridad, una demanda del cliente, una oferta de proveedor— sin evaluar si encaja con la arquitectura existente ni con los objetivos a largo plazo. El segundo es la visión en túnel: el equipo de TI optimiza su área sin considerar las necesidades de finanzas, operaciones o recursos humanos, generando soluciones técnicamente correctas pero irrelevantes para el negocio. El tercero es la ausencia de gobierno de TI: no existe un comité que revise el progreso, ajuste prioridades ni rinda cuentas sobre el valor generado. Sin gobierno, incluso un buen plan inicial se convierte en una lista de proyectos que nadie ejecuta con coherencia ni mide con rigor.

Qué entregamos en una planificación estratégica IT
El entregable debe servir para decidir. Incluye diagnóstico, mapa de riesgos, oportunidades de mejora, iniciativas priorizadas, dependencias, esfuerzo estimado, responsables y métricas de seguimiento.
También revisamos cómo encajan ciberseguridad, continuidad, cloud, soporte, puestos de trabajo, datos y comunicaciones para evitar proyectos aislados que resuelven un problema y crean otro.
Diagnóstico inicial: inventario, brechas, riesgos y capacidad de ejecución
Ningún roadmap de TI es fiable si no parte de una fotografía honesta del estado actual. El diagnóstico inicial debe cubrir cuatro dimensiones: inventario completo de hardware, software, licencias y contratos; identificación de brechas entre las capacidades actuales y las que el negocio necesita; evaluación de riesgos técnicos y operativos (equipos obsoletos, ausencia de copias de seguridad, vulnerabilidades de red, dependencias críticas sin redundancia); y análisis de la capacidad de ejecución interna, es decir, si el equipo disponible puede asumir las iniciativas previstas o si se necesita apoyo externo. Este diagnóstico es también la base del análisis coste-beneficio: sin conocer el coste real del estado actual —incidencias, tiempo de resolución, riesgo de parada— es imposible justificar con rigor ninguna inversión tecnológica.
Objetivos y prioridades: criterios de valor, viabilidad y urgencia
Una vez completado el diagnóstico, el siguiente paso es traducir los objetivos de negocio en iniciativas tecnológicas concretas y priorizarlas con criterios explícitos. Los tres criterios que mejor funcionan en la práctica son: valor (¿cuánto contribuye esta iniciativa a los objetivos de negocio o a la reducción de riesgo?), viabilidad (¿disponemos de presupuesto, tecnología y capacidad de ejecución para hacerlo ahora?) y urgencia (¿qué ocurre si lo retrasamos seis meses?). Aplicar estos tres filtros simultáneamente evita que el roadmap se llene de proyectos "deseables" que nunca se ejecutan. Las interdependencias entre iniciativas también deben mapearse en esta fase: migrar a la nube antes de securizar los accesos, por ejemplo, multiplica el riesgo en lugar de reducirlo.
Gobierno y métricas: comité, cadencia de revisión y KPIs de progreso/valor
El gobierno de TI es el mecanismo que mantiene vivo el PETI. Sin él, el plan se convierte en un documento que se archiva tras su presentación. Un modelo de gobierno efectivo incluye tres elementos: un comité con representación de TI, negocio y finanzas que revisa el avance y toma decisiones de ajuste; una cadencia de revisión definida (trimestral para el seguimiento operativo, anual para la revisión estratégica); y un cuadro de KPIs de TI que mida tanto el progreso de las iniciativas (hitos completados, presupuesto ejecutado, plazos cumplidos) como el valor generado (reducción de incidencias, tiempo de resolución, disponibilidad de sistemas). Métricas como el tiempo medio entre fallos (MTBF), el tiempo medio de recuperación (MTTR) o el porcentaje de iniciativas entregadas en plazo convierten el gobierno en un proceso basado en datos, no en percepciones.

Cuándo contratar asesoramiento externo
El PETI genera entregables concretos que sirven como base para el plan de inversiones y para las decisiones operativas del día a día. Definir bien esos entregables —y elegir los frameworks adecuados para construirlos— marca la diferencia entre un plan que se ejecuta y uno que se abandona.
En Impulso Tecnológico traducimos el PETI en decisiones concretas: qué infraestructura renovar, cuándo migrar a Microsoft 365 o Azure, cómo securizar las redes con Sophos o Fortinet, qué monitorizar con servicios gestionados. Lo hacemos con independencia de fabricante, lo que nos permite recomendar la solución que mejor encaja con el presupuesto y los objetivos del cliente, no con las ataduras comerciales de un distribuidor.
- Estructura del PETI: diagnóstico, objetivos, iniciativas priorizadas, arquitectura de TI, modelo operativo, estructura organizacional de TI, roadmap y métricas.
- Hoja de ruta tecnológica: cronograma de iniciativas con hitos, responsables, dependencias y presupuesto por fase.
- Plan de gestión de riesgos en TI: inventario de riesgos, probabilidad, impacto y planes de mitigación o contingencia.
- Cuadro de KPIs de TI: métricas de progreso, valor y calidad de entrega para cada iniciativa del roadmap.
- Criterio de selección de frameworks: COBIT para gobierno de TI y cumplimiento; TOGAF para arquitectura empresarial; ITIL para gestión de servicios y mejora continua; DAFO para análisis situacional; Balanced Scorecard para alinear métricas con objetivos estratégicos; PDCA para ciclos de mejora operativa.
Estructura del PETI: arquitectura de TI, modelo operativo y estructura organizacional
El documento PETI debe articularse en secciones que respondan a preguntas concretas de inversión y operación. La arquitectura de TI describe los sistemas, plataformas y tecnologías que soportan los procesos de negocio, incluyendo la arquitectura empresarial de red, seguridad, datos y aplicaciones. El modelo operativo define cómo se prestan los servicios tecnológicos: qué se gestiona internamente, qué se externaliza y con qué acuerdos de nivel de servicio. La estructura organizacional de TI establece roles, responsabilidades y capacidades necesarias para ejecutar el plan. Estas tres secciones son las que convierten el PETI en un instrumento de inversión real: sin ellas, el plan carece de la base técnica y organizativa necesaria para justificar presupuestos ante la dirección financiera y el consejo de administración.
Hoja de ruta con métricas: progreso, valor, riesgo y calidad de entrega
Una hoja de ruta tecnológica efectiva no es una lista de proyectos con fechas: es un mapa de interdependencias con métricas asignadas desde el diseño. Cada iniciativa debe tener un hito de inicio, un hito de entrega, un responsable nombrado y al menos dos KPIs de TI: uno de progreso (¿avanzamos según el plan?) y uno de valor (¿estamos obteniendo el resultado esperado?). Las dependencias entre iniciativas deben visualizarse explícitamente para evitar que un retraso en una fase bloquee toda la secuencia. Los riesgos asociados a cada hito —retrasos por falta de recursos, incompatibilidades técnicas, cambios regulatorios— deben documentarse junto con el plan de contingencia. Esta estructura convierte el roadmap de TI en una herramienta de gestión activa, no en un Gantt que se actualiza una vez al año.
Gestión de riesgos y escenarios: ciberseguridad, continuidad y decisiones bajo incertidumbre
La gestión de riesgos en TI dentro del PETI debe cubrir tres categorías críticas. La primera es ciberseguridad: amenazas de ransomware, phishing, accesos no autorizados y vulnerabilidades en endpoints y redes; la respuesta incluye protección de perímetro (Fortinet, Sophos), segmentación de red y políticas de acceso basadas en identidad. La segunda es continuidad de negocio: qué ocurre si un sistema crítico falla; la respuesta exige copias de seguridad automatizadas (Veeam), planes de recuperación ante desastres con RTO y RPO definidos, y pruebas periódicas de restauración. La tercera es la incertidumbre tecnológica: cambios regulatorios, obsolescencia acelerada o adopción de tecnologías emergentes. Para esta categoría, la planificación de escenarios —definir al menos un escenario optimista, uno base y uno pesimista para las iniciativas críticas— permite tomar decisiones informadas incluso cuando el contexto cambia de forma imprevista.
La planificación estratégica IT es especialmente útil cuando la empresa crece, arrastra deuda técnica, tiene demasiados proveedores, necesita preparar una auditoría, quiere mejorar ciberseguridad o no sabe qué inversión tecnológica debe ir primero.
